Rivières (GEMAPI)Chantier en cours

Renaturation du ru de Gally — phase 2

Redonner au ru un tracé sinueux sur 1,2 km pour ralentir les écoulements, limiter les débordements et recréer des milieux favorables à la biodiversité.

Commune
Noisy-le-Roi
Période
Mars 2026 – décembre 2026
Maître d’ouvrage
Hydreaulys
Montant
2,4 M€ HT
Renaturation du ru de Gally — phase 2
Le projet

Pourquoi ces travaux ?

Rectifié et canalisé au cours du XXe siècle pour faciliter le drainage agricole, le ru de Gally s'écoule aujourd'hui dans un lit rectiligne et profond. L'eau y circule trop vite, les berges s'érodent et la rivière déborde plus fortement lors des fortes pluies.

La première phase, achevée en 2024 en amont, a montré des résultats rapides : retour de la végétation, meilleure tenue des berges et réapparition de plusieurs espèces de poissons. Cette seconde phase prolonge la démarche sur 1,2 km.

Objectifs

  • Recréer des méandres pour ralentir l'eau et réduire le risque d'inondation en aval
  • Restaurer des berges en pente douce, plantées d'espèces locales
  • Reconnecter le ru à ses zones humides et à sa plaine d'expansion des crues
  • Améliorer la qualité de l'eau et la continuité écologique
Localisation

Où se situe le chantier ?

Adresse du chantier

Chemin de la Vallée, entre la RD 307 et le pont de la Ferme

Noisy-le-Roi

Ouvrir dans une carte
Calendrier

Les étapes du projet

  1. Terminée 2024 – 2025

    Études et concertation

    Diagnostic écologique, relevés topographiques, réunions publiques avec les riverains et les exploitants agricoles.

  2. Terminée Janvier 2026

    Autorisations

    Obtention de l'autorisation environnementale et de la déclaration d'intérêt général.

  3. Terminée Mars – juillet 2026

    Terrassement du nouveau lit

    Creusement des méandres sur 1,2 km et modelage des berges en pente douce.

  4. En cours Septembre – octobre 2026

    Basculement des eaux

    Mise en eau progressive du nouveau lit et comblement de l'ancien tracé rectiligne.

  5. À venir Novembre – décembre 2026

    Plantations et finitions

    Plantation de 3 000 arbres et arbustes, ensemencement des berges, remise en état des chemins.

Vie quotidienne

Impacts pour les riverains

  • Piétons & cycles

    Chemin de la Vallée fermé

    Le chemin piéton est fermé entre la RD 307 et le pont de la Ferme. Une déviation est balisée par la rue des Prés.

  • Circulation

    Passage d'engins

    Entrées et sorties de camions sur la RD 307, signalées et encadrées par un homme trafic aux heures de pointe.

  • Horaires

    Du lundi au vendredi

    Travaux de 7h30 à 17h30. Aucune intervention le week-end ni les jours fériés.

  • Bruit

    Nuisances sonores limitées

    Les engins les plus bruyants interviennent entre 9h et 16h. Les phases de terrassement sont terminées.

  • Milieu naturel

    Faune et flore protégées

    Pêche de sauvegarde avant le basculement des eaux et balisage des zones sensibles.

Une question sur ce chantier ? Nos équipes vous répondent du lundi au vendredi, de 8h30 à 17h30.

Nous contacter
En images

Photos du chantier

  • Le ru avant travaux : un lit rectiligne et encaissé
    Le ru avant travaux : un lit rectiligne et encaissé

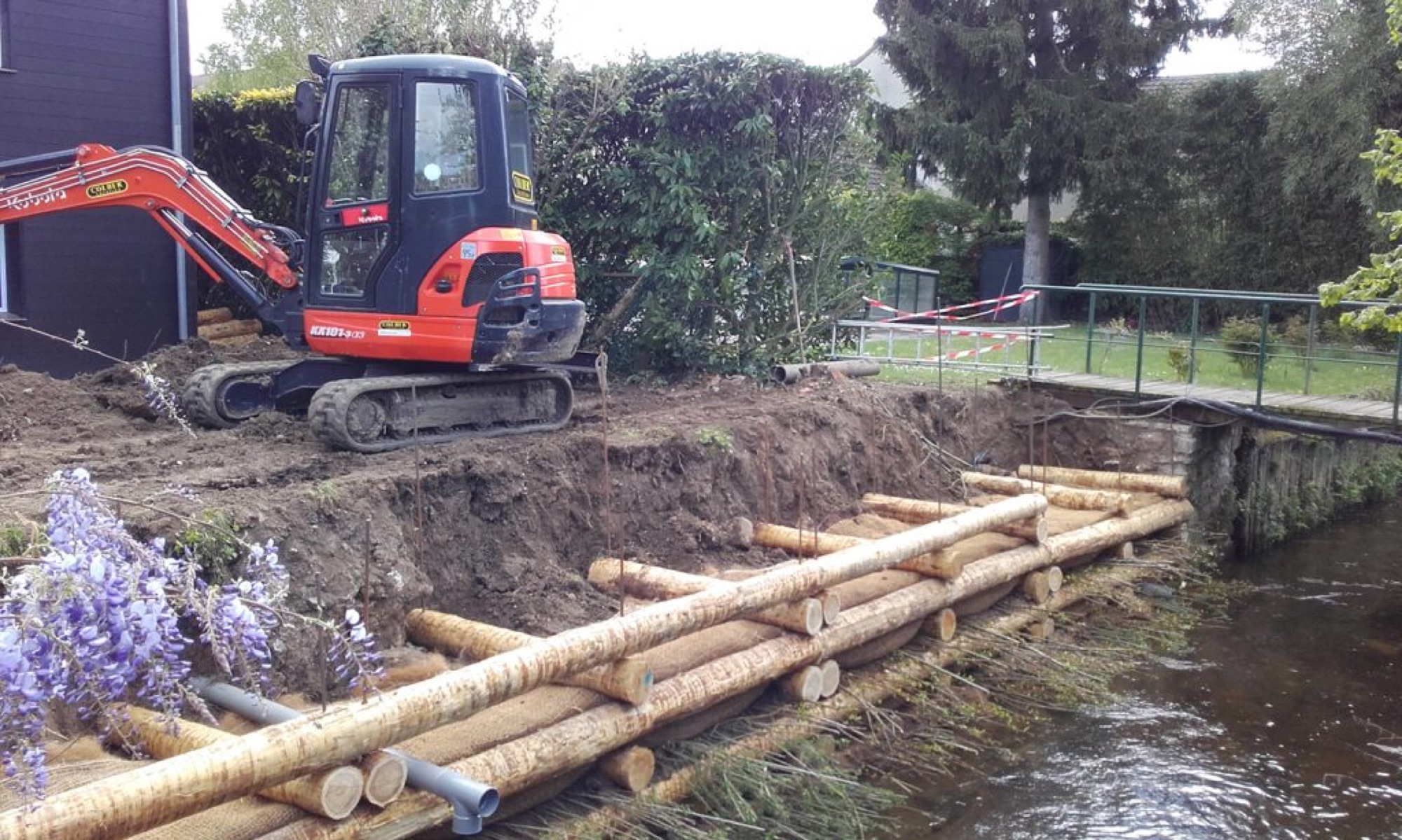

  • Terrassement des nouvelles berges
    Terrassement des nouvelles berges

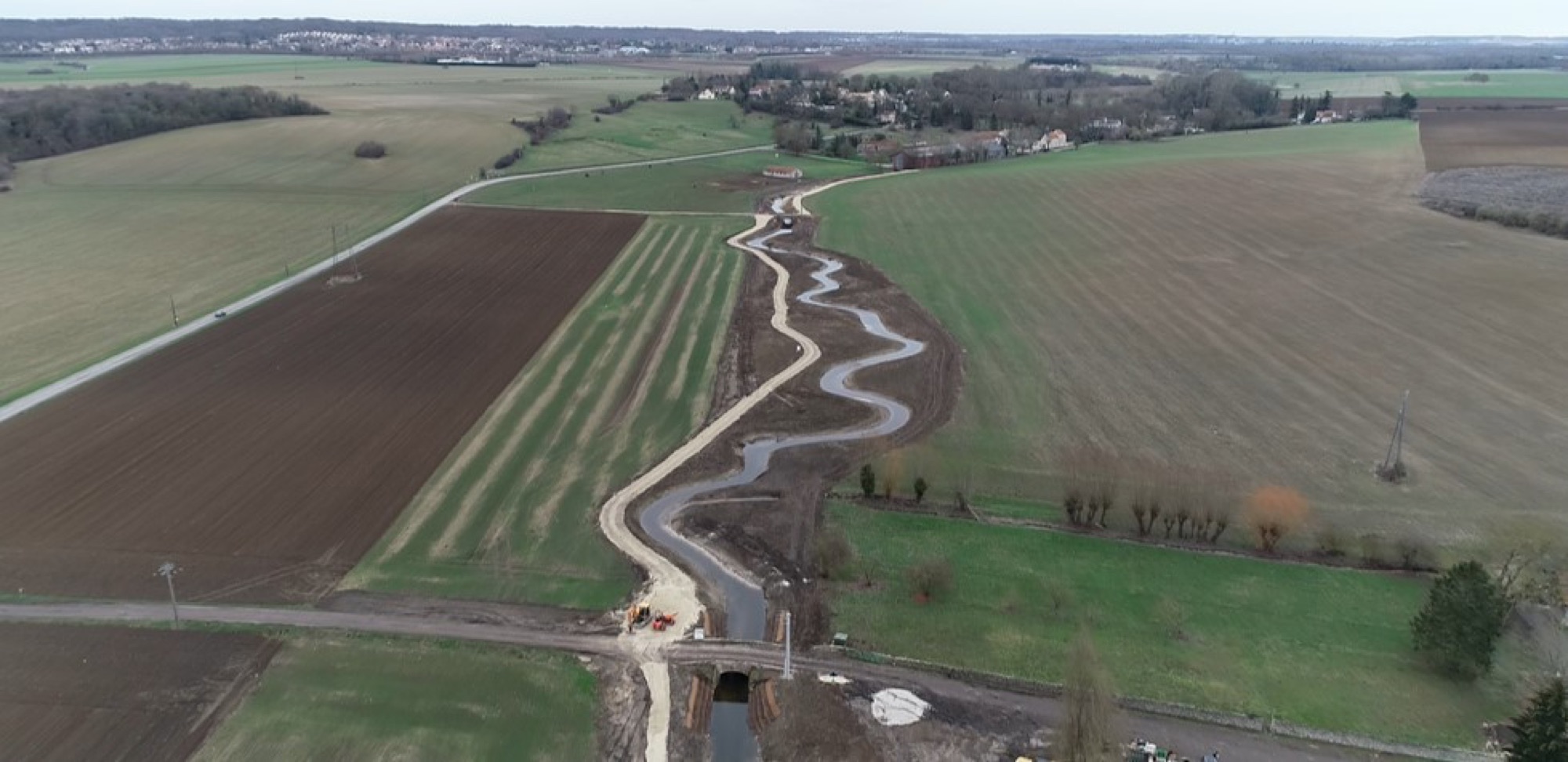

  • Premier tronçon remis en eau
    Premier tronçon remis en eau
  • Secteur de la phase 1, deux ans après
    Secteur de la phase 1, deux ans après
